宇佐・高田・国東広域ごみ処理施設整備事業の進捗状況 令和5年度

事業名称

宇佐・高田・国東広域ごみ処理施設整備事業

工期

令和5年1月7日 から 令和7年6月13日

進捗状況

令和5年1月4日 着工前

令和5年2月28日 焼却棟 1次掘削開始

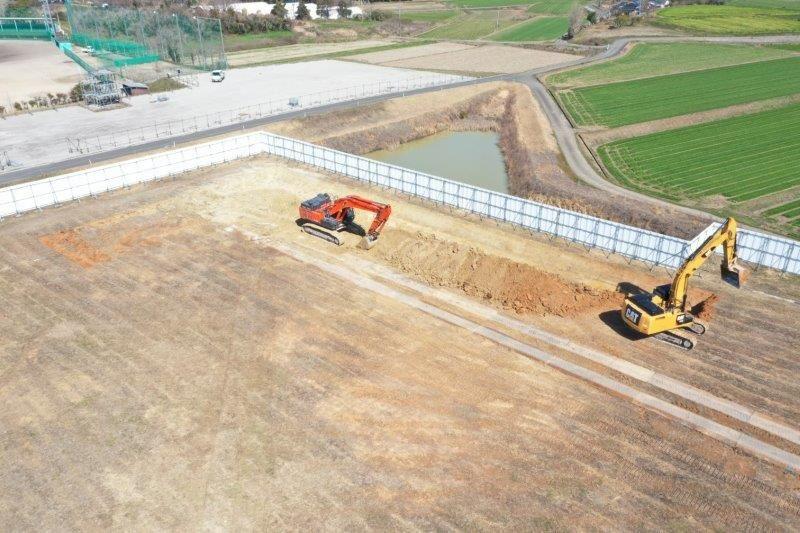

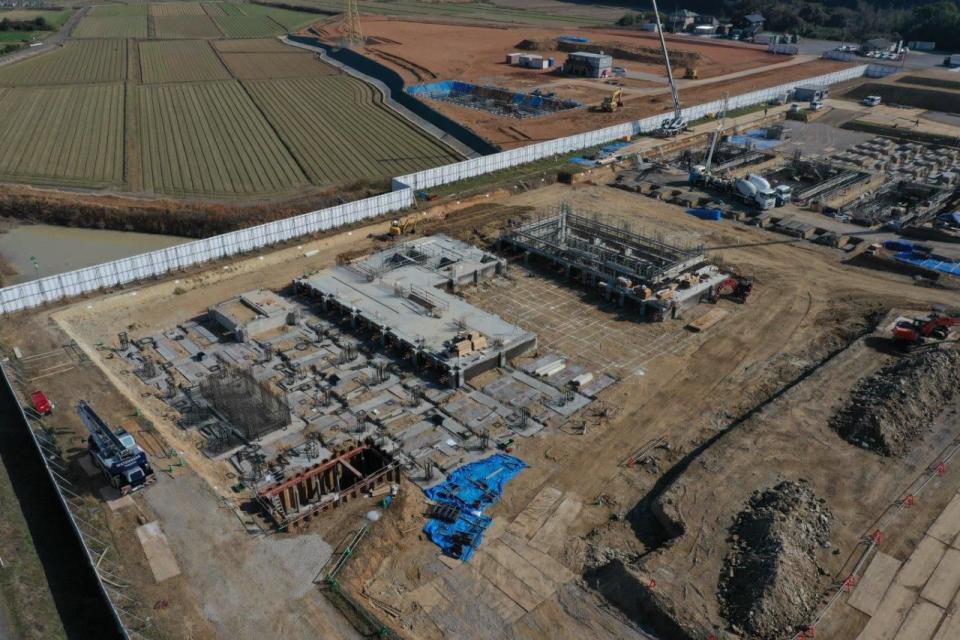

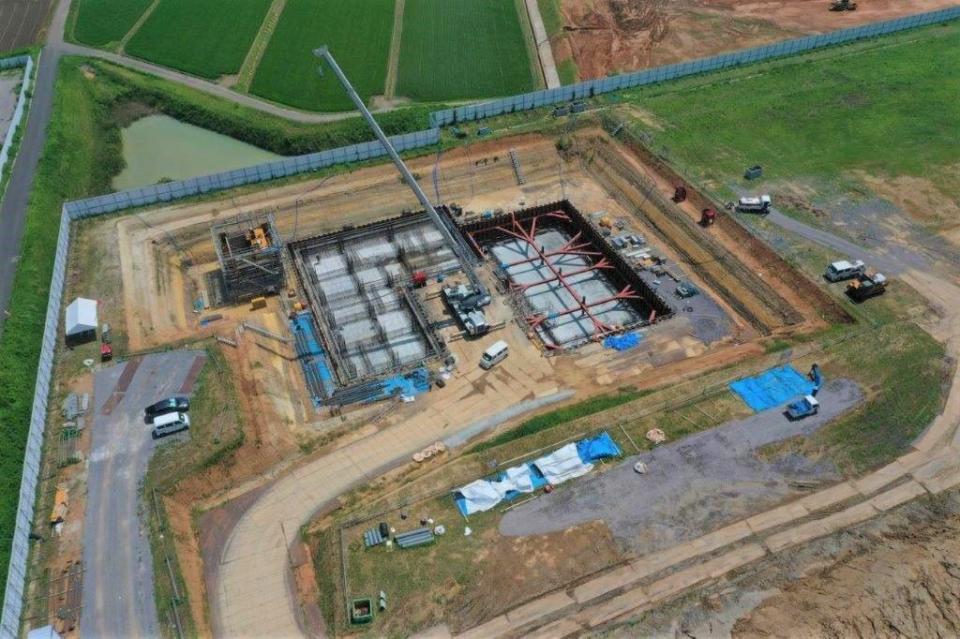

令和5年3月15日 焼却棟 1次掘削

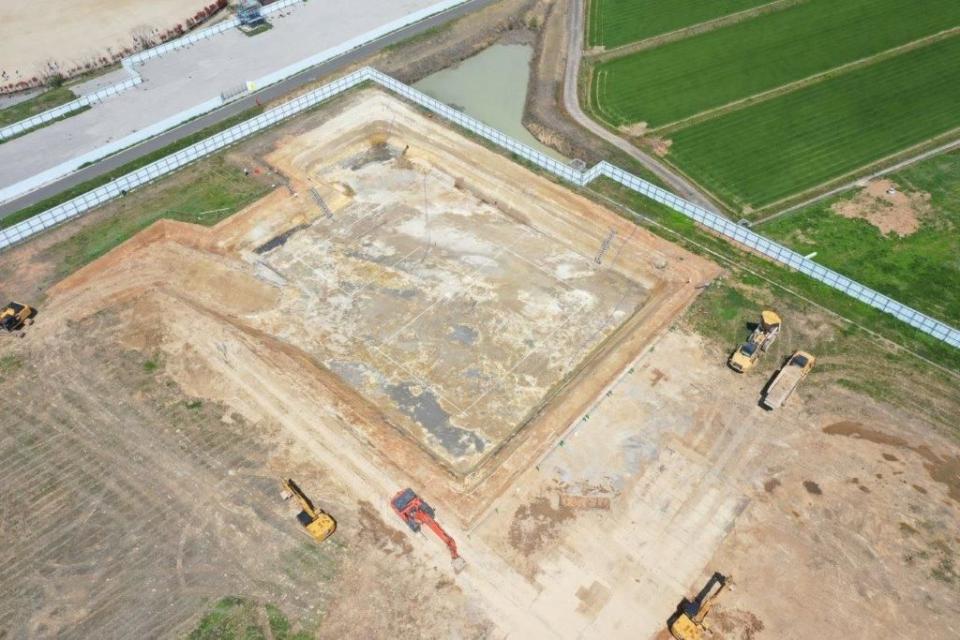

令和5年4月3日 焼却棟 1次掘削完了

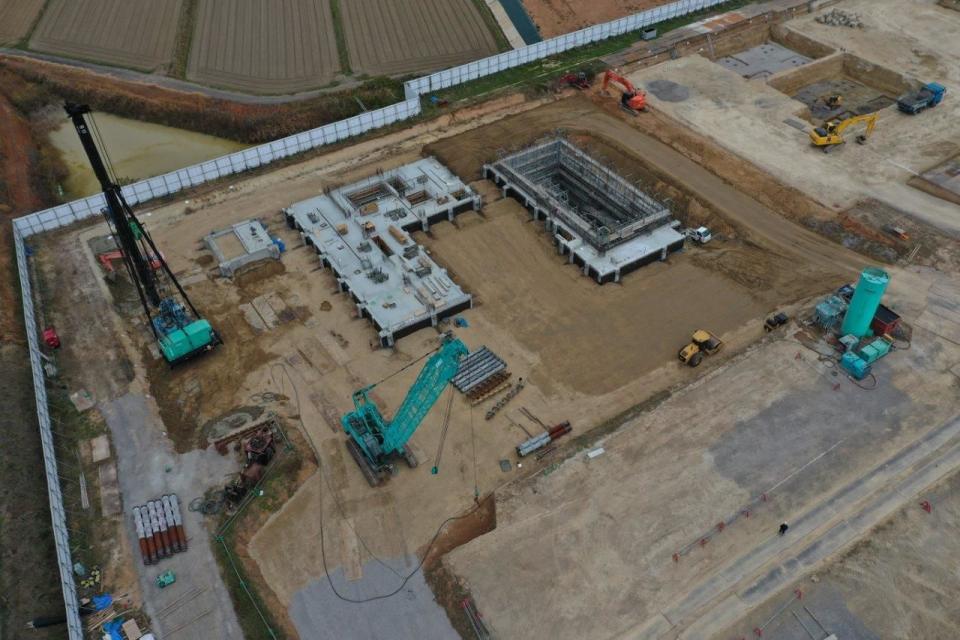

令和5年4月17日 焼却棟 矢板建込工事

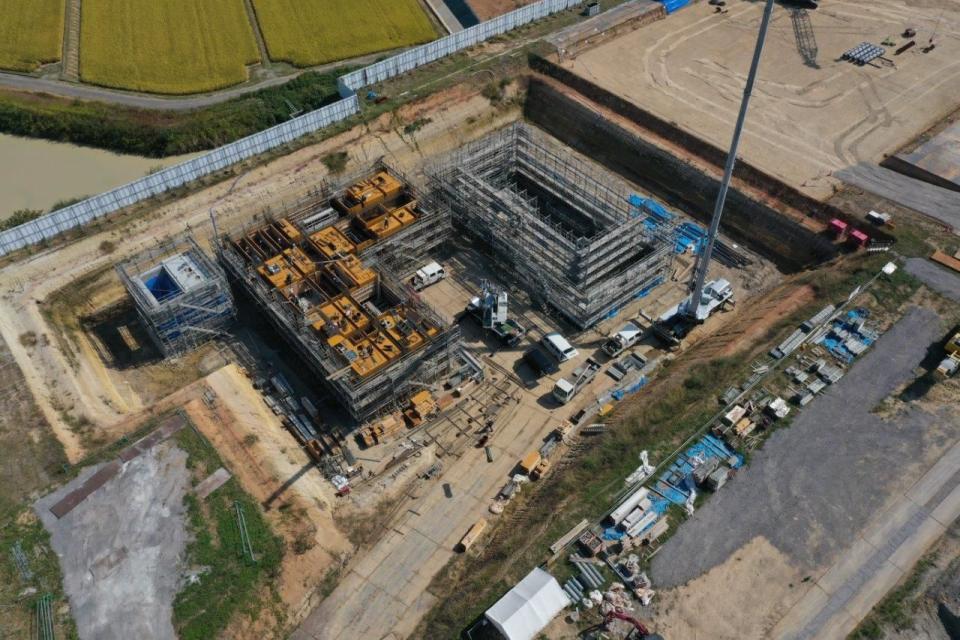

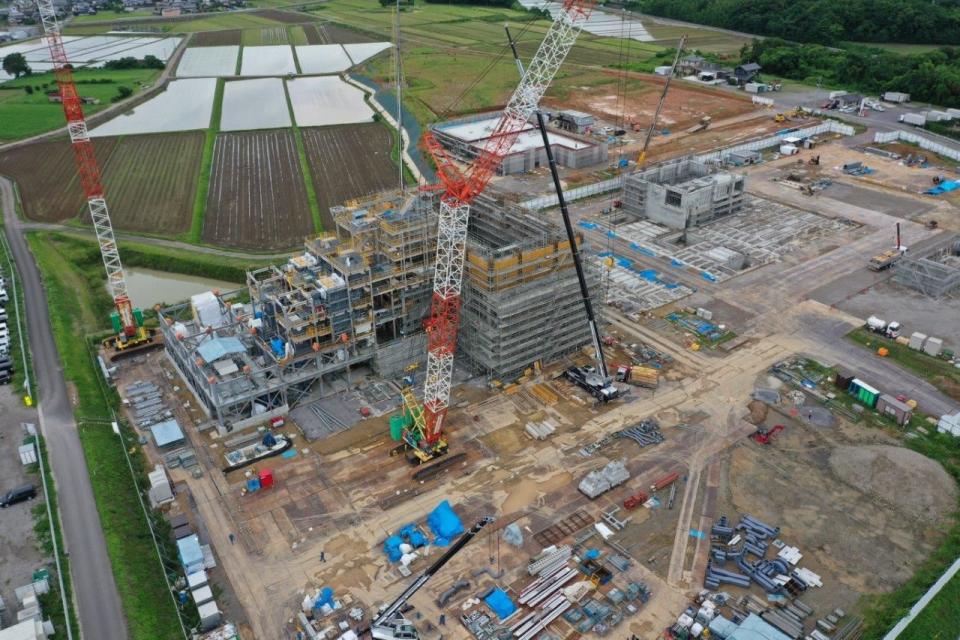

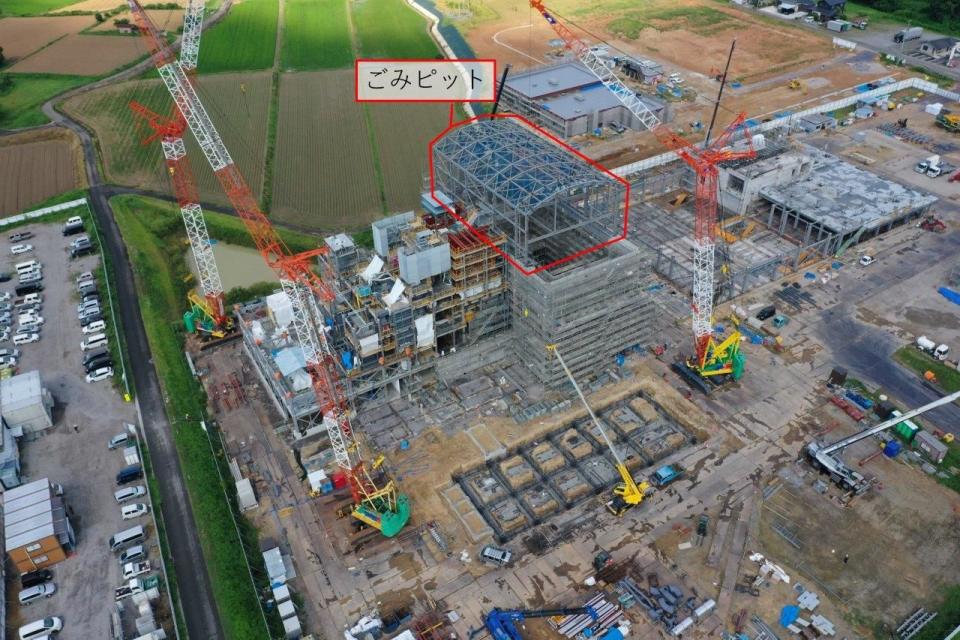

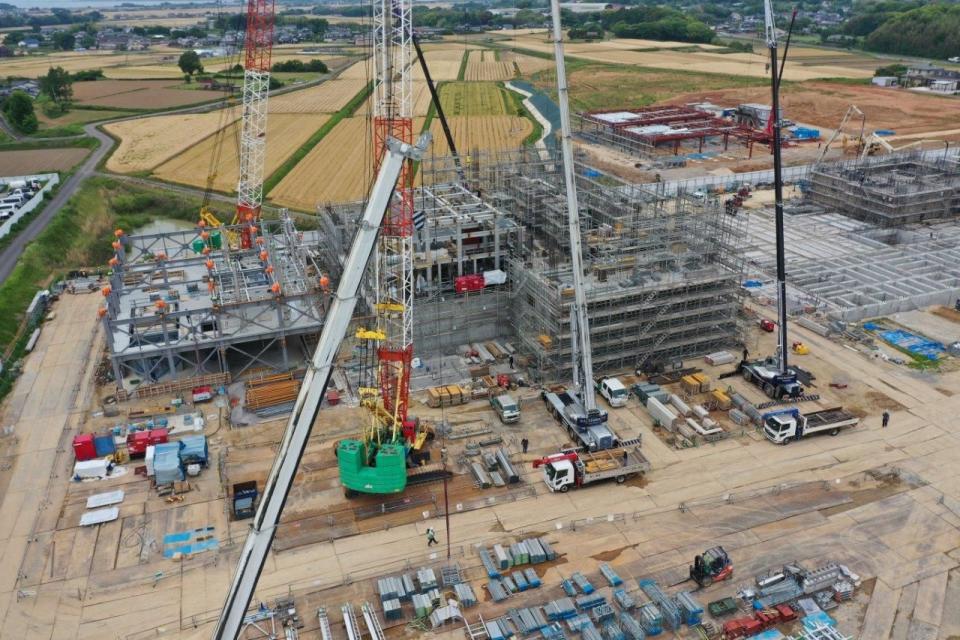

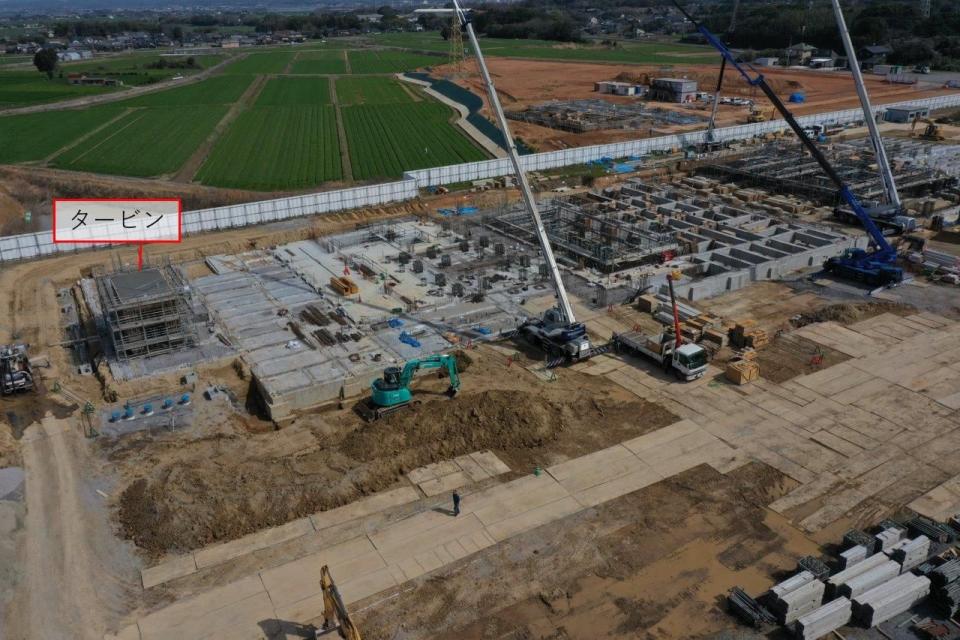

令和5年5月15日 焼却棟 矢板建込工事
